Ажлын нэр, байршил: Дэлгэрхангай сум. 320 сурагчтай сургууль, спорт заалны барилга угсралтын ажил
2018-08-20








Гүйцэтгэгч: "Урагшлах" ХХК
Зураг төсөл зохиогч байгууллага: "Марал проект" ХХК
Хөрөнгө оруулалтын эх үүсвэр, төсөвт өртөг: Улсын төсөв, 2377,0 сая төгрөг
Ажлын явц: 5%

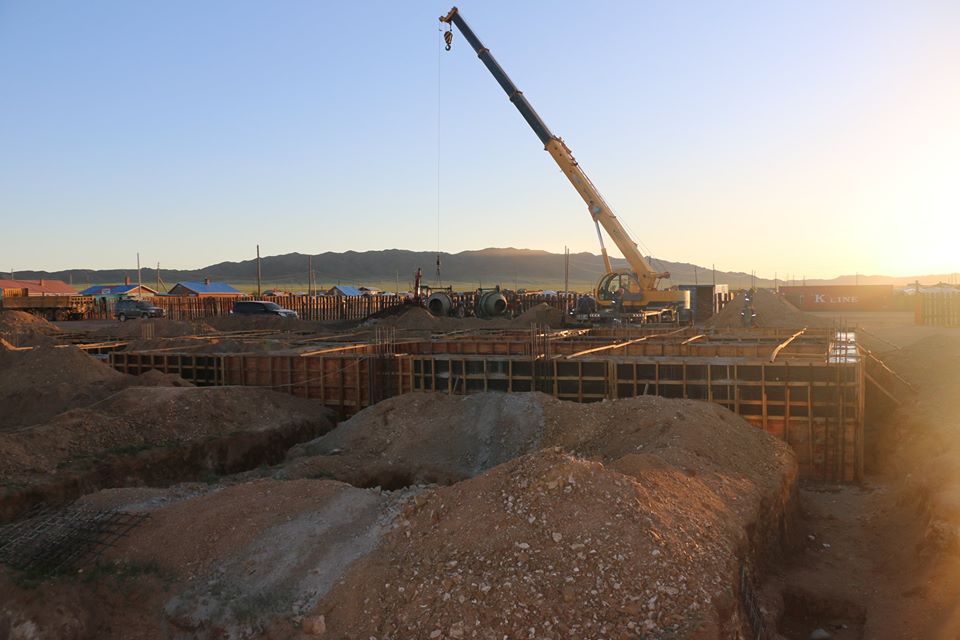

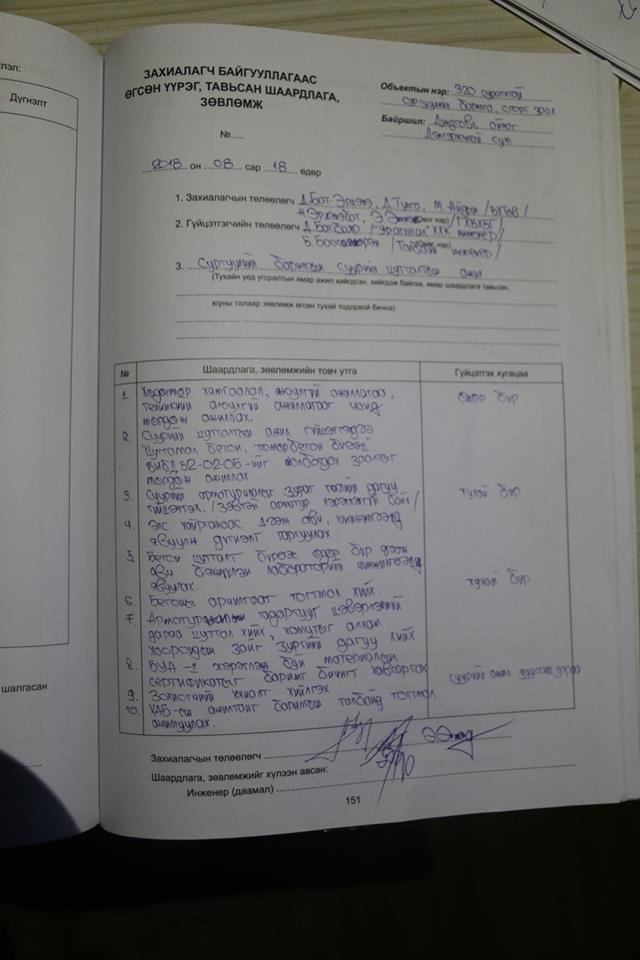

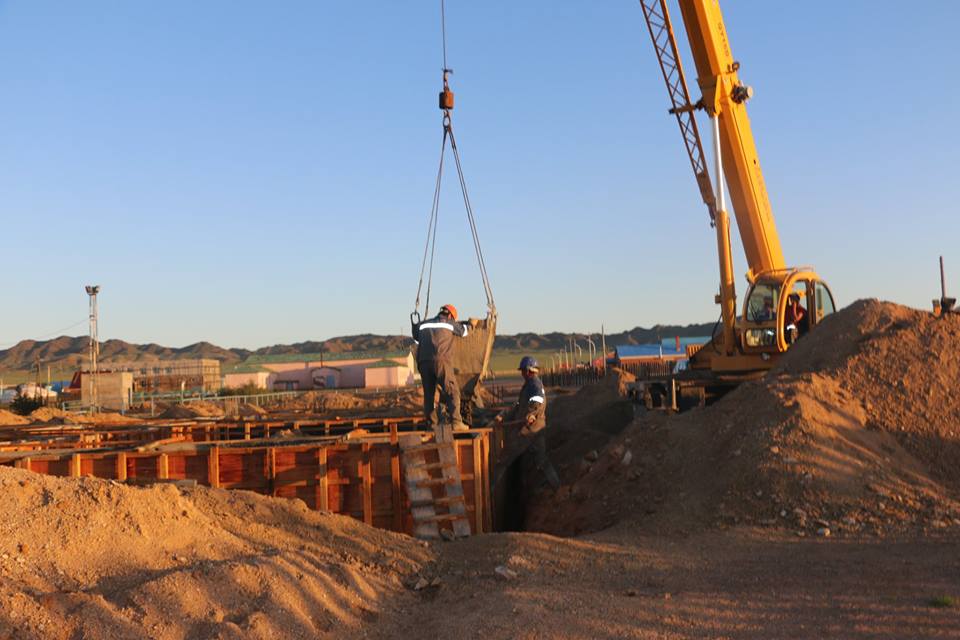

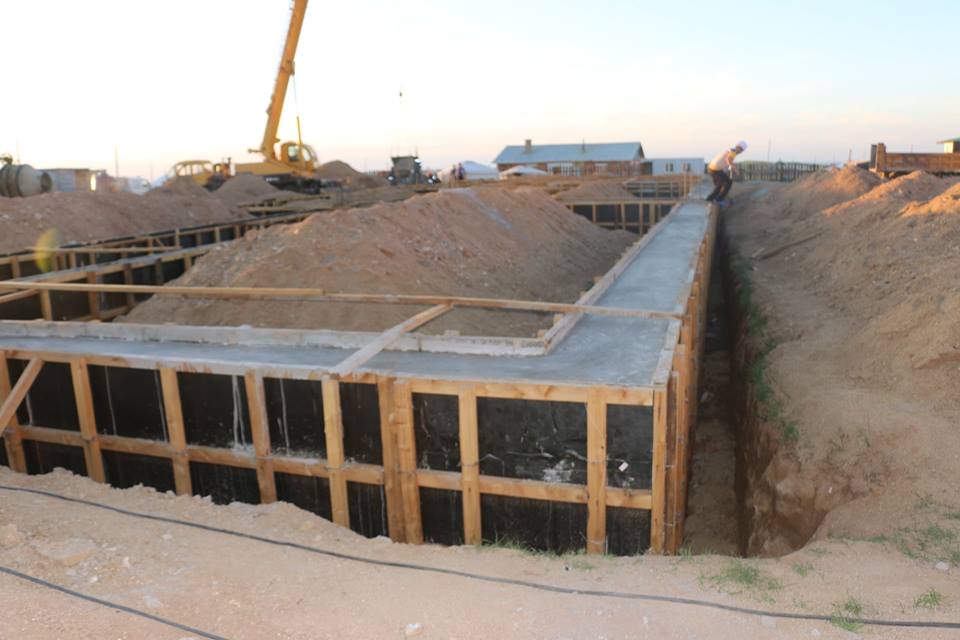

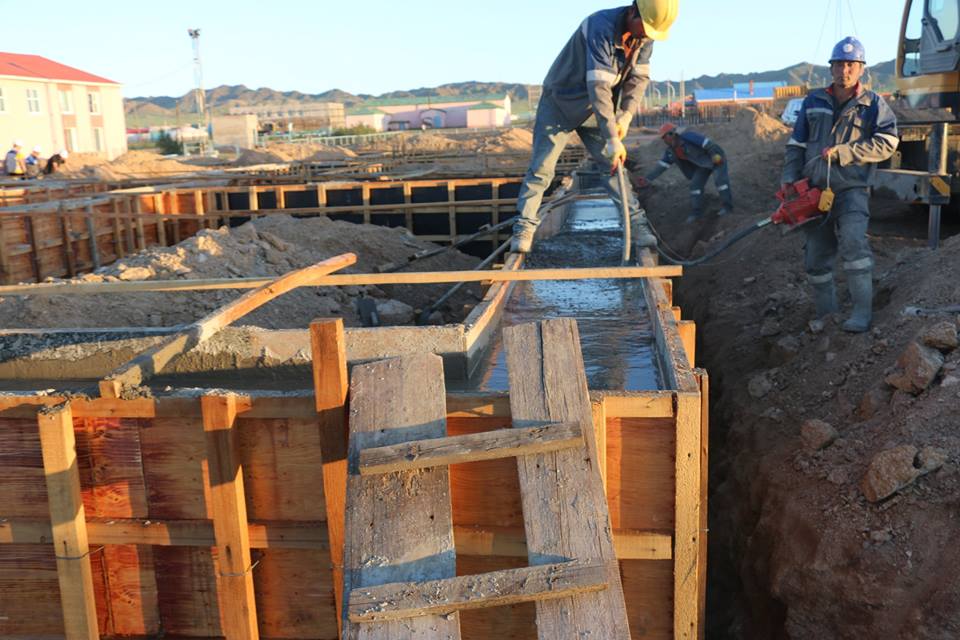

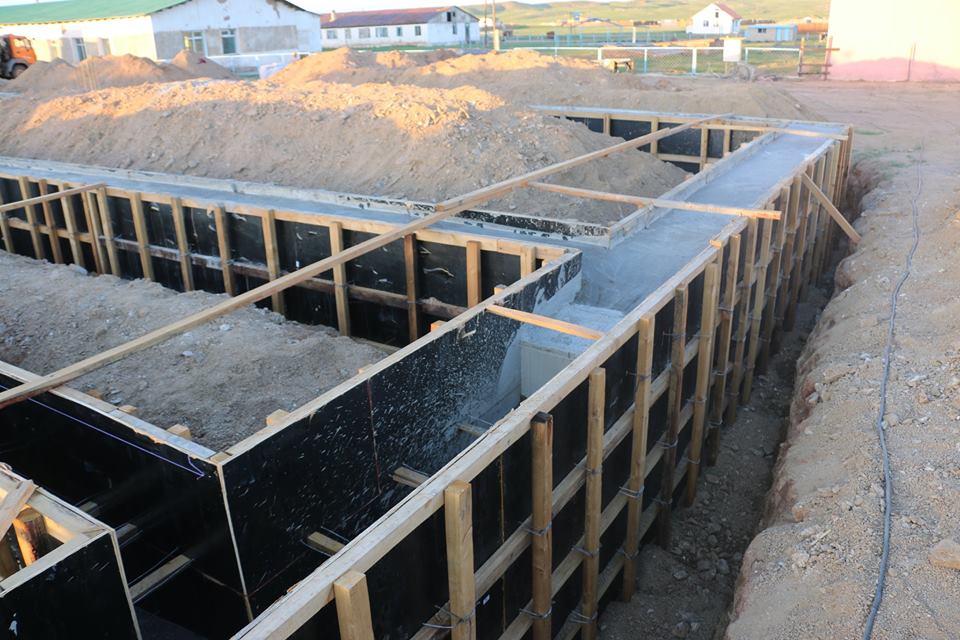

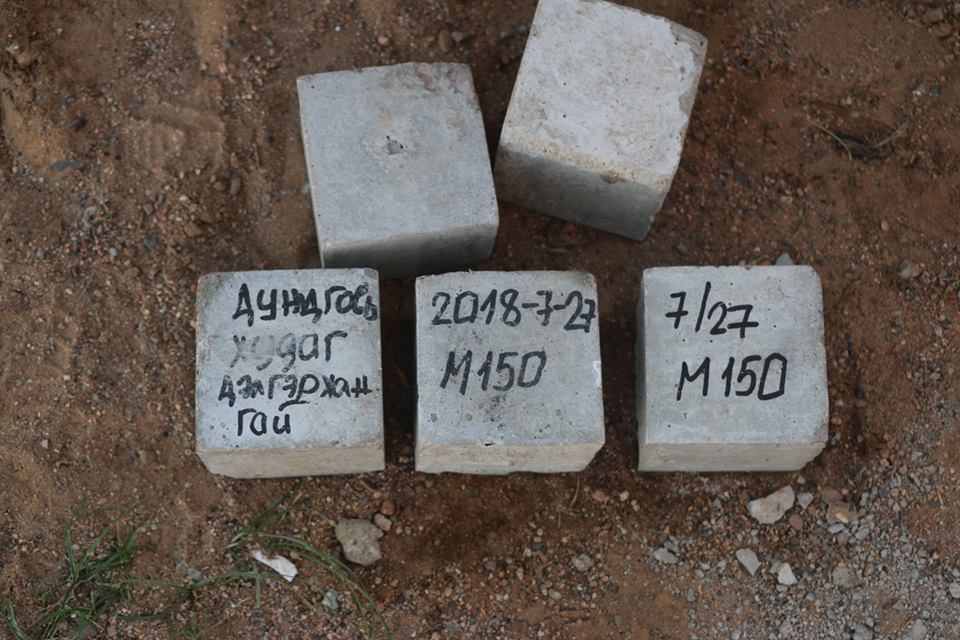

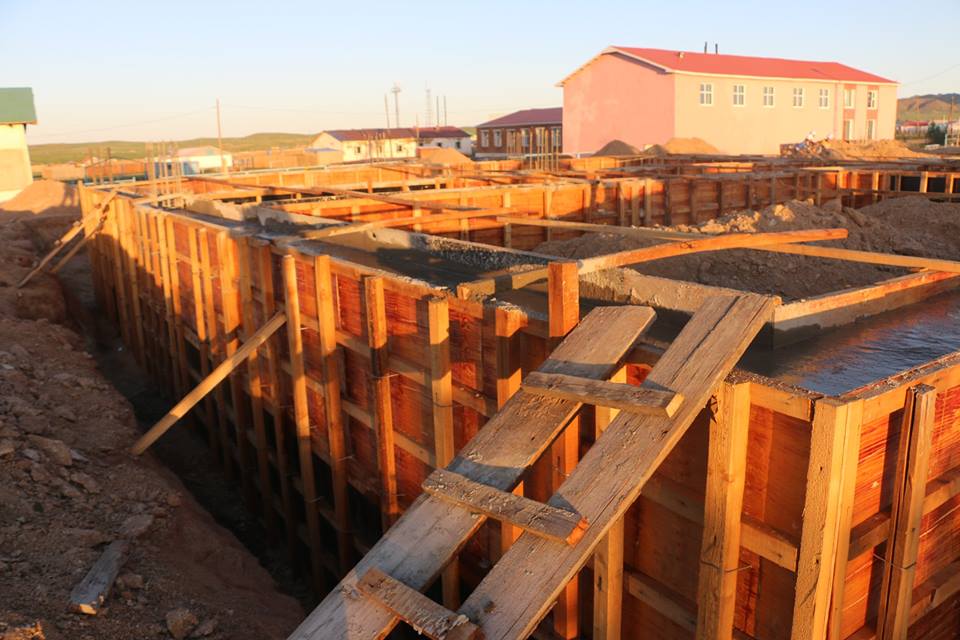

2018 оны 08 сарын 18-ны өдрийн байдлаар сургуулийн барилгын суурийн цутгалтын ажил 50 хувьтай, спорт заалны барилгын суурийн газар шорооны ажил эхэлж байв. Барилга угсралтын ажил хэвийн үргэлжилж байна. Хөдөлмөр хамгаалал, техникийн аюулгүй ажиллагааны зааварчилгаа болон үе шатны ажлуудыг зураг төсвийн дагуу БНбД-ийг мөрдөж гүйцэтгэх талаар үүрэг даалгавар, зөвлөмж өгч ажиллалаа.
Хяналт гүйцэтгэсэн: Н.Эрдэнэбат, Э.Энхмэнд
